沙特R5 MAS光伏项目首台主变压器顺利完成就位安装

时间: 2026- 03- 19 信息来源: 国际工程公司 作者: 唐明华 车宣豪 杨莉莉 字号:[ ] 分享:

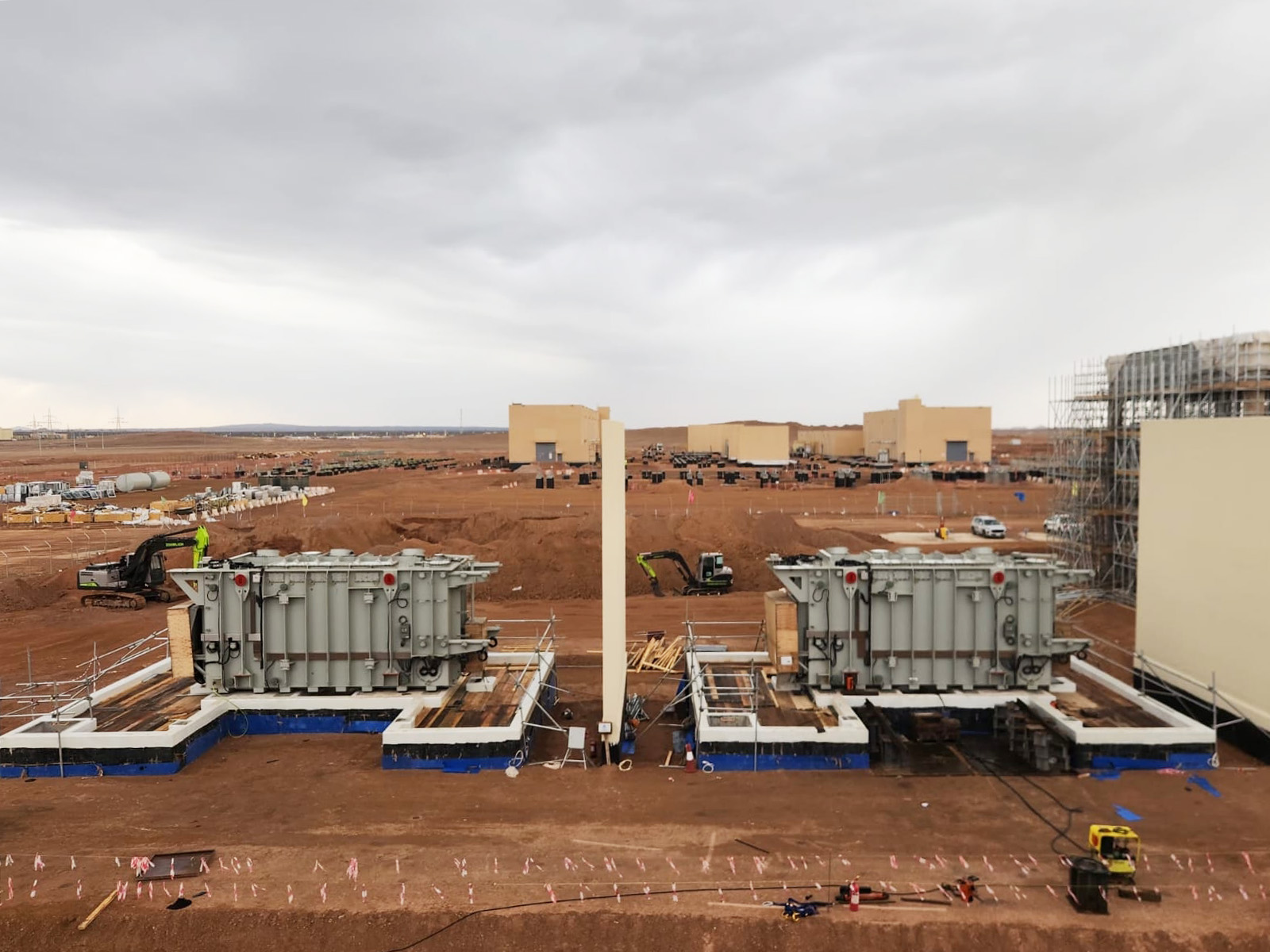

本网讯  3月18日,贵州工程公司沙特R5 MAS 1000兆瓦光伏项目迎来重要节点,首台主变压器顺利就位安装完成,标志着项目升压站建设由土建阶段正式转入核心设备安装阶段。

当前国际局势给项目设备运输、现场施工带来了多重挑战,为此,项目团队提前谋划、周密部署,提前完成主变基础施工及验收,精确复核标高及中心线,编制专项物流运输与就位安装方案,统筹配置液压顶推滑移系统及相关资源,组织多轮安全技术交底,确保了首台主变按计划顺利进场并完成就位安装。

项目共配置6台主变,首台主变成功就位,不仅为后续GIS安装及系统调试创造了关键条件,也有效打通了关键路径,对项目整体工期履约具有重要意义。按照计划,其余主变将于近期陆续到场,项目团队将持续强化组织协调与现场管控,全面推进升压站建设,为实现项目高质量履约打下坚实基础。
