河南内黄风电项目混塔全部顺利吊装完成

时间: 2025- 08- 21 信息来源: 新能源电力公司 作者: 刘涛 巫鸿明 字号:[ ] 分享:

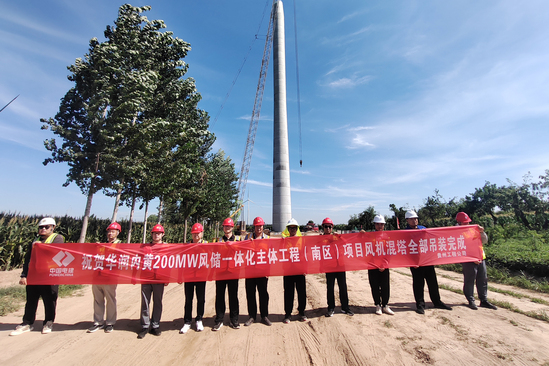

本网讯 8月20日,河南内黄200兆瓦(南区)风电项目风机混塔吊装全部完成,为全容量并网发电打下坚实基础。

河南内黄风电项目总装机容量200兆瓦,公司承建的南区包含15台风电机组,单机容量6.7兆瓦,共100兆瓦。

自2024年9月13日项目开工以来,项目部按照工期要求,精心策划,克服冰雪、超低气温等多重因素影响,全力推进工程施工。今年5月31日实现首并后,项目部再接再厉,在可利用风速时段,充分利用适宜吊装天气,周密安排,增加吊装工作面,形成施工高峰期,加快混塔吊装。8月20日,最后一台风机混塔安全吊装就位,至此,公司承建的15个混塔全部吊装完成,为机舱、叶轮安装提供稳固平台,项目建设朝着全容量并网发电目标迈进一大步。
