时间: 2025- 07- 07 信息来源: 能源环保公司 作者: 杨家权 字号:[ ] 分享:

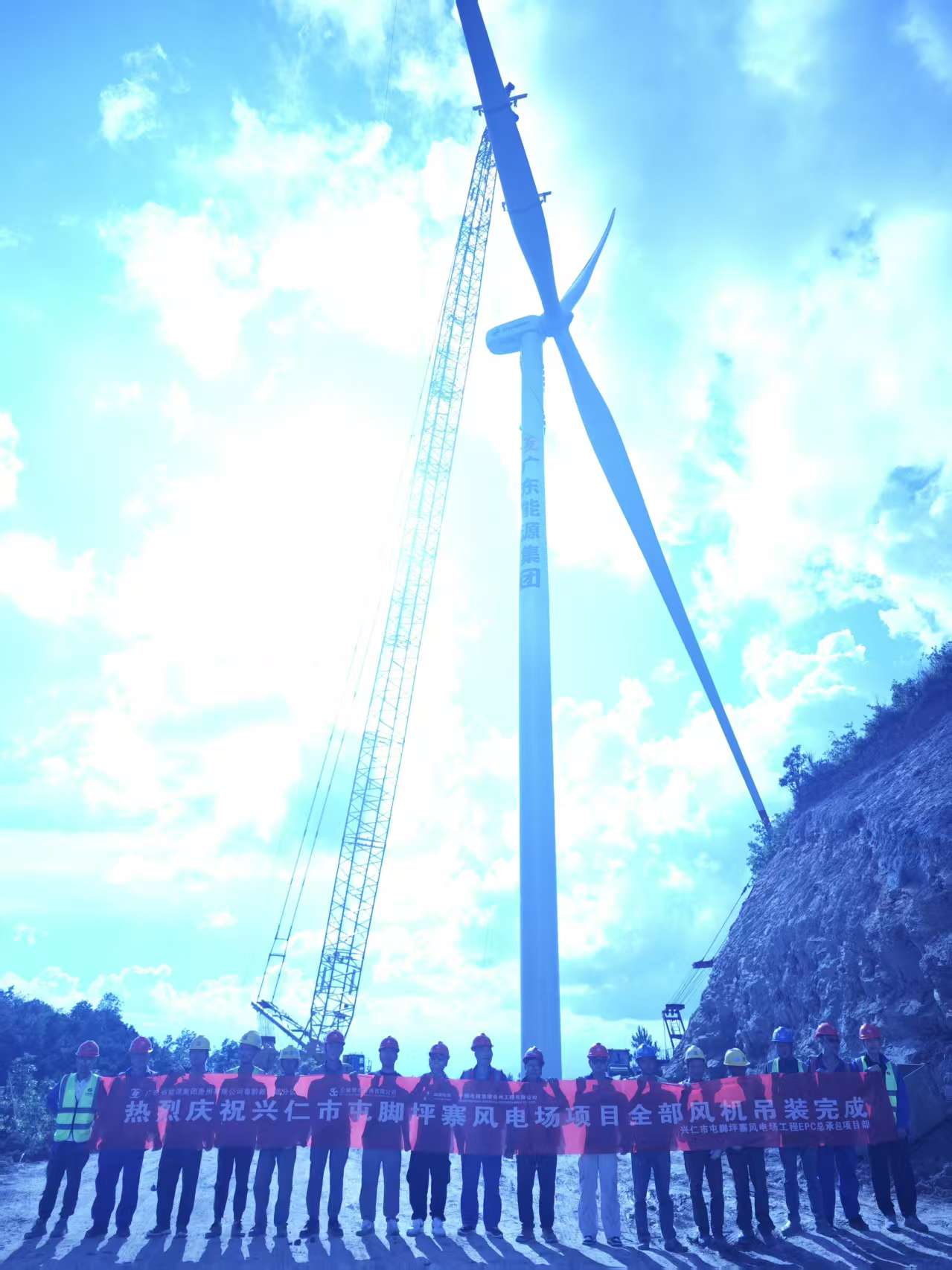

本网讯  7月5日,兴仁市屯脚坪寨风电场最后一台机组叶片与轮毂精准对接,18台风机全部完成吊装,标志着这座总投资6.7亿元、总装机容量90MW的清洁能源工程进入全容量并网发电冲刺阶段。

该项目是贵州省2024年省级重大工程,安装18台单机容量5MW的风力发电机组,投运后年发电量可达1.97亿千瓦时,每年可节约标煤5.95万吨、减排二氧化碳16.36万吨,相当于再造万亩森林。

建设过程中,项目团队面临山地运输难、气候窗口短等挑战。2025年夏季持续强降雨更让工期承压。为此,团队创新采用网格化管理:划分5个责任网格实时监测地质隐患,储备防汛物资保障应急响应,建立气象信息秒级推送机制。6月一场暴雨致进场道路塌方,三级网格体系12小时内恢复运输通道,抢回关键工期。

针对雨季施工难题,团队推出“碎片化施工法”,气象组24小时研判云图锁定无雨间隙,青年突击队驻守山头精准安排作业,高效推进吊装。

目前,项目110kV升压站及送出线路已带电,累计并网55MW,预计7月实现全容量并网,将为贵州清洁能源版图再添重要里程碑。
