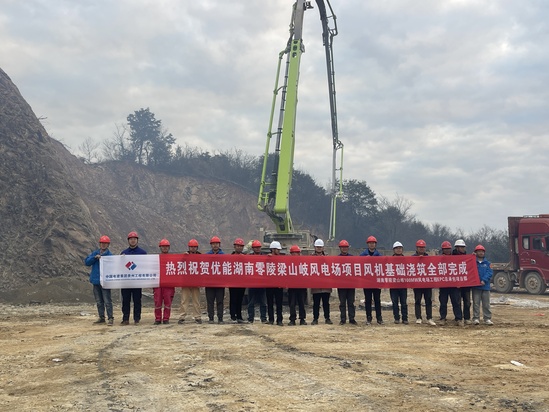

湖南零陵梁山岐风电场风机基础浇筑圆满收官
|
|||||
|
|||||
|
本网讯 12月16日,湖南零陵梁山岐100兆瓦风电场项目,圆满完成全部16台风机基础浇筑任务,标志着项目在群山林海间筑牢绿色能源根基,为后续风机吊装扫清了核心障碍。 项目场址坐落于零陵区梁山岐丘陵深处,16个风机点位沿山脊错落分布,最大海拔差达200米,“之”字形山路蜿蜒其间,材料运输需翻越数道陡坡。自开工以来,团队不仅要直面山高坡陡、地形破碎的挑战,更遭遇了湘南地区长达5个月的雨季侵扰——暴雨频繁导致基坑积水、土壤湿陷,多次中断施工进程。为破解困局,项目部联合各参建单位组建攻坚小组,定制“一基一策”施工方案:针对山地运输难题,改造3.5公里施工便道,每300米增设错车道,确保混凝土的基础材料精准送达;雨季来临时,搭建防雨棚覆盖作业面,采用“三掺技术”优化混凝土配比降低水化热,并布设智能测温系统监控裂缝风险。在浇筑现场,技术人员全程旁站监督:钢筋班组按规范绑扎骨架,交叉点全部牢固固定,保护层垫块交错排布;吊装基础环时,用汽车吊精准就位,通过精密水平尺校准,确保误差不超过1毫米;混凝土班组则控制入模温度,分层振捣至表面泛浆,每台基础连续作业超12小时。 项目投产后年发电量可达2亿千瓦时,每年可减少二氧化碳排放16万吨。接下来,团队将推进风机吊装作业,持续以高标准履约,让绿色电流穿越湘南群山。 |
